合同管理项目为什么会延期?从决策排队到AI边界的预防方法

合同管理项目延期往往不是单一开发问题,而是业务决策、资料准备、接口协同、范围控制和验收安排共同滞后。本文面向企业负责人,说明如何用决策清单、分阶段范围和可验收边界降低交付失速风险。

核心结论

  • 合同管理项目延期通常始于关键规则迟迟未定,而不是开发阶段突然变慢;项目计划必须同时管理业务决策、资料准备和技术任务。
  • 首期范围应围绕一条可闭环的合同链路,区分必须上线、条件成熟后上线和暂不建设,避免把所有设想同时塞进交付计划。
  • 接口、历史数据与AI功能都要提前定义责任人、输入条件、失败处理和验收证据,不能只写成一个功能名称。
  • 进度检查应关注待决事项的停留时间和依赖关系;如果业务边界没有确认,就应调整范围或计划,而不是用临时开发代替决策。

适用对象、适用场景与不适用边界

本文适合建设合同管理系统的企业负责人、项目负责人、法务、业务和信息化负责人,适用于定制开发、标准产品实施、低代码平台配置及合同AI辅助项目。

本文不替代企业制度、法律意见、安全评估和产品验证。合同归属、审批责任、档案要求或数据权限未明确时,应先补齐规则;没有公开真实材料时只说明方法与边界,不虚构客户、案例、数字、资质或效果。

合同管理牵涉角色、资料与长期状态,项目容易把“等待确认”误记为“正在推进”。规则和数据来源持续变化,返工便会集中在联调与验收阶段。

一、先识别进度表之外的四类等待

常见等待包括业务规则定版、模板与测试账号准备、外部系统配合以及验收口径确认。它们会沿依赖链向后传导。

这些事项应进入同一计划,写明决策人、截止条件、影响和替代方案。对象未统一时,可参考合同管理系统需求梳理方法明确合同、版本、审批、履约与档案关系,不能把未决规则隐藏在“开发中”。

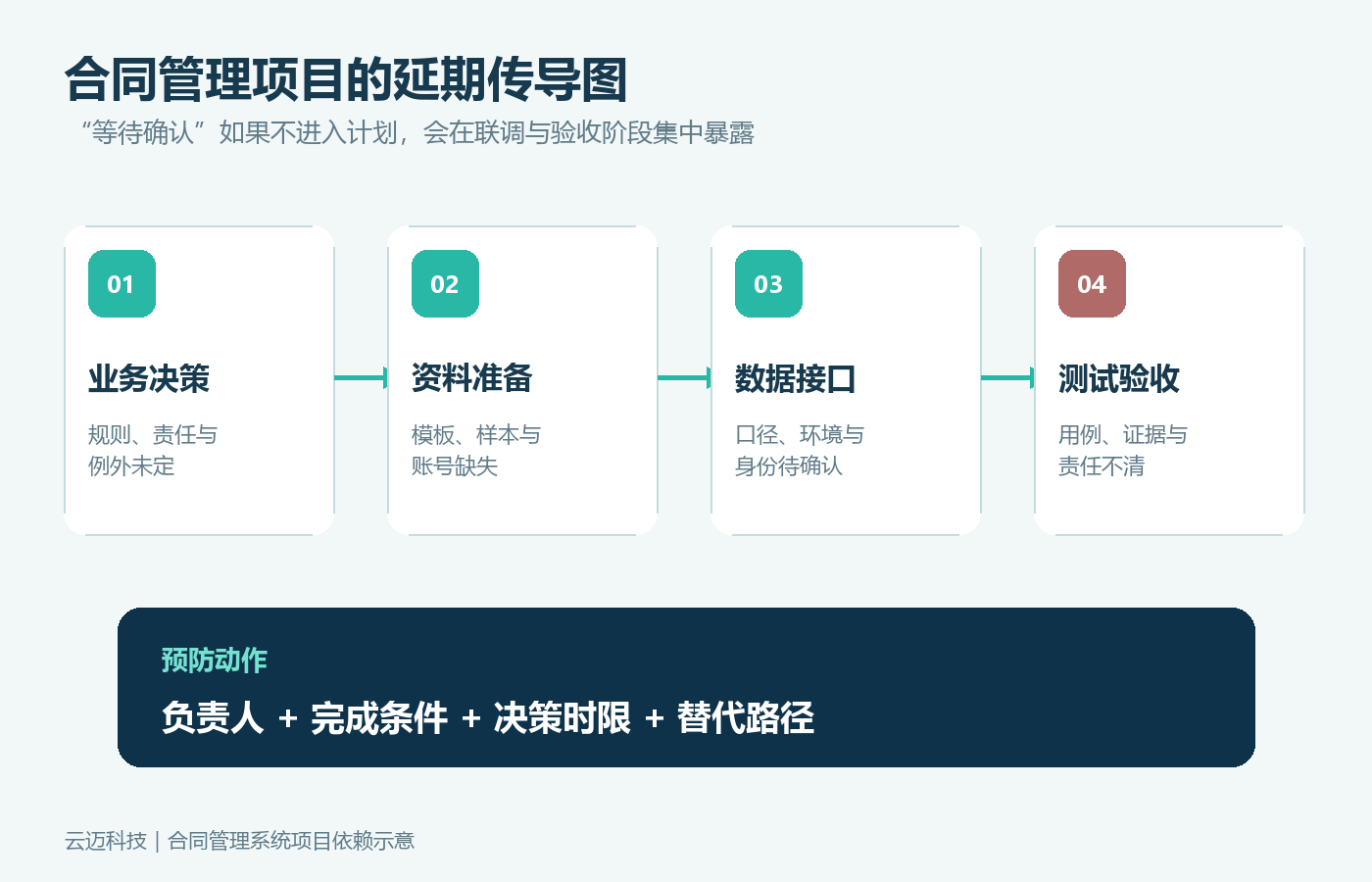

合同管理项目为什么会延期?从决策排队到AI边界的预防方法配图1

二、用最小业务闭环约束首期范围

首期应选择一条可投入使用的合同链路,例如从拟稿、审批到归档,并明确必要的角色、状态、附件和日志。其他能力可按必要性与准备程度分层安排。

范围清单可分为“本期必须”“条件成熟后纳入”“后续评估”。新增需求应说明业务问题、依赖数据、测试影响及是否替换既有事项。比较标准产品、低代码平台和定制方式时,还应核对扩展边界与维护责任。

三、接口和数据准备要早于联调

接口延期常因数据来源、字段含义、调用身份和失败责任未确认。设计阶段应明确字段映射、读写方向、触发时点、权限、幂等与异常补偿,并落实对方负责人和测试环境。

历史数据不能等到上线前处理。应盘点来源、版本、重复项、附件和敏感字段,用经授权样本验证导入规则;责任或口径不清的数据应列为待处理范围。

四、AI功能延期多发生在边界没有写清

“增加合同智能审阅”不是可排期的需求。必须说明AI读取范围、输出用途、依据展示、确认人及服务不可用时的继续方式,才具备估算与验收基础。

写回合同字段、触发审批、发送文件或改变履约状态,应经过规则校验和人工确认。可结合AI开发连接企业系统的接口与权限边界检查服务身份、日志和接管方式。首期宜从只读检索、信息提取或草稿生成开始,不让模型替代法律判断或业务授权。

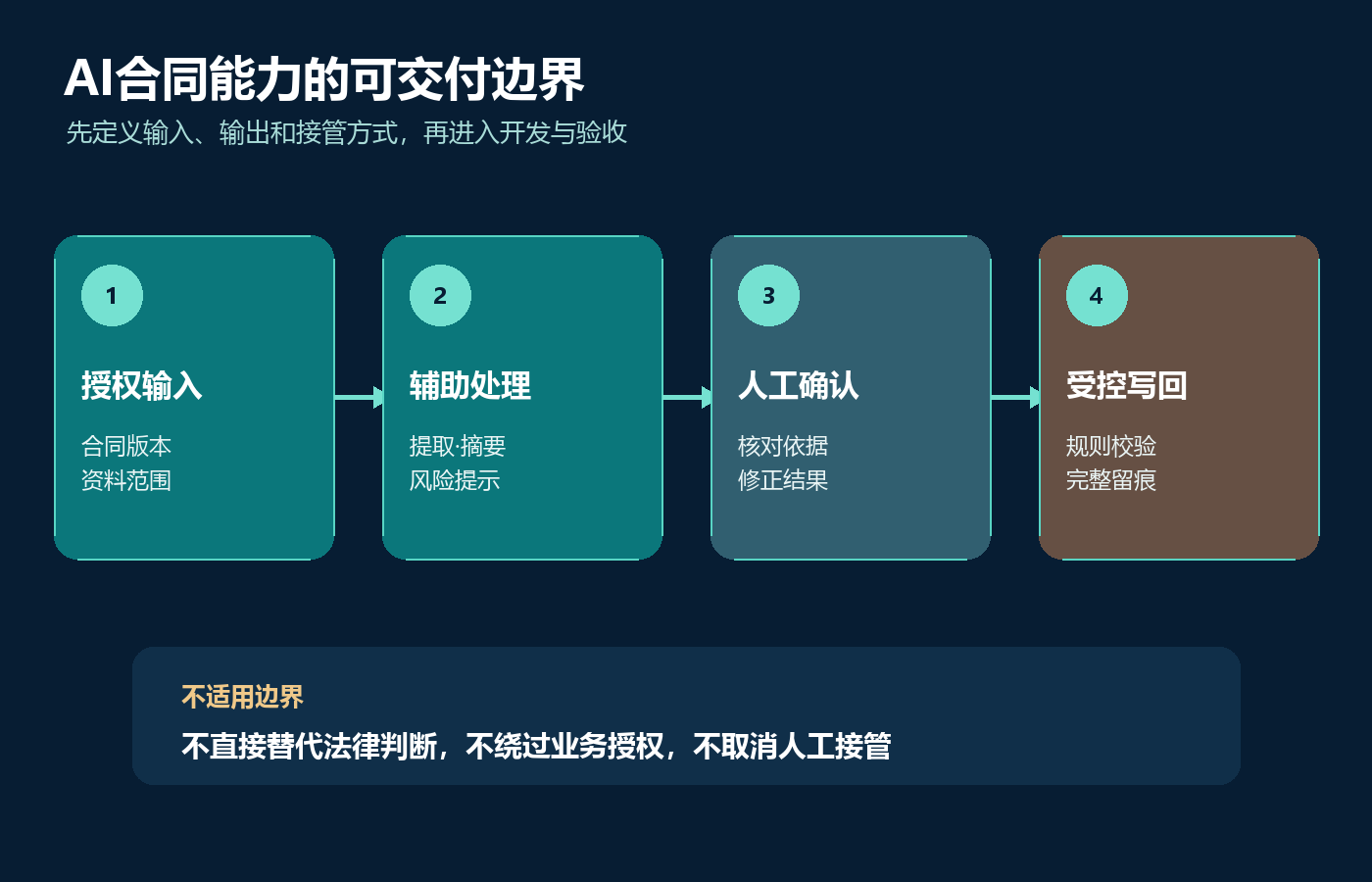

合同管理项目为什么会延期?从决策排队到AI边界的预防方法配图2

五、合同管理项目延期风险检查表

问题检查方式风险建议做法
关键规则是否仍在等待决定逐项核对决策人、截止条件与影响模块开发按假设推进,后期集中返工把业务决策纳入主计划,逾期则调整范围
首期是否形成完整业务闭环按真实角色走通拟稿、审批、归档和查询功能很多但无法实际使用优先交付一条端到端链路
接口条件是否可验证核对环境、账号、字段映射、异常与责任人联调阶段才发现依赖缺失设计阶段完成样例调用和失败用例
迁移数据是否有明确口径抽查来源、版本、重复项、附件与权限上线后出现错误数据或访问越界先用授权样本验证,再分批迁移
AI能力是否可验收检查输入、输出、依据、人工确认和降级路径演示可用但正式流程无法接管先做受控辅助,保留原业务路径
验收安排是否前置核对测试角色、账号、用例、证据和缺陷规则上线前才暴露责任分歧需求阶段同步维护验收清单

六、建立面向决策的周度检查

周度检查应关注关闭了哪些待决事项、哪些依赖即将阻塞、哪些变更需要取舍。技术任务完成但业务规则未确认,不能视为真正完成;跨期事项应由有权决策的人确认、延期或移出本期。

验收应持续进行。权限、字段锁定、审批退回、附件下载和日志追溯可分段验证。结合合同管理权限与审计验收方法准备正反向用例,可更早发现边界冲突。

七、何时应主动调整计划

如果制度仍在讨论、接口环境缺失、数据来源不明或验收人员无法投入,应说明影响,并选择缩小首期范围、先做原型、保留人工流程或调整窗口。继续按未经确认的假设推进,只会把管理问题转成代码返工。

常见问题(FAQ)

合同管理项目延期,首先应该检查什么?

先检查待决业务规则和外部依赖,而不是先要求开发加速;没有决策人、截止条件和验收依据的事项最容易持续阻塞。

需求持续变化时,项目计划应该怎样处理?

每项变更都应说明业务价值、影响范围、依赖和测试成本,并决定替换、延期或追加,不应默认纳入原计划。

历史合同是否必须在首期全部迁移?

不一定。应依据查询、履约和合规需要确定范围;来源、版本或权限不清的数据,应先治理或保留在受控的历史查询路径中。

AI合同审阅为什么容易拖慢交付?

常见原因是只定义功能名称,没有明确资料范围、输出用途、判断依据、人工确认和异常降级,导致评测与验收无法开展。

如何判断项目具备上线条件?

应确认核心链路可走通、关键规则已决定、权限和异常用例通过、数据与接口可核对,并且上线后的责任人与接管方式明确。
